导语: 摩天大楼建好后发现基础沉降超标、房屋倾斜?常规加固方法束手无策,地下室空间狭窄到机器都转不开身?别急!看如何在净高仅4米的“螺蛳壳”里,用创新的“大吨位锚杆静压桩”技术,上演一场惊心动魄又精准无比的“地基微创手术”,成功托起33层高楼!
摘要: 本文介绍了一种针对已完成高层建筑基础加固难题的“黑科技”——大吨位锚杆静压钢管桩技术。它以已建结构为基础,巧妙利用预埋锚杆提供强大反力,在极其狭窄的地下空间(净空低至3.6-4米)内,将大直径钢管桩(如φ529mm)压入地下数十米,单桩承载力高达230吨!文章以某沉降超标的33层住宅楼成功加固案例为核心,详解其工作原理、核心优势、适用场景,并生动呈现了6000吨压桩反力挑战下的施工难点与创新解决方案。这项技术为城市更新、既有建筑加固改造提供了高效、经济、可行的新路径。
关键词:锚杆静压桩,高层建筑加固,大吨位,预应力封桩,加固纠偏,钢管桩
一、背景:高层建筑加固的“紧箍咒”
城市建设日新月异,但有时在建筑主体甚至完工后,因功能调整、荷载变化或发现基础问题(如沉降过大、倾斜超标),需要对“深埋地下”的基础进行“补强手术”。这对于高层或超高层建筑尤为棘手:
基础埋深大: 操作空间深入地下。
场地受限: 地下室空间狭小,大型设备难以施展。
影响最小化: 需最大限度减少对上部结构和已完工地下空间的扰动。
传统的打桩机、钻机等设备往往因“身高”或“力气”不够,被挡在门外。如何在不“大动干戈”的前提下,安全、有效、经济地完成基础加固?大吨位锚杆静压钢管桩技术 应运而生,成为破解低净空、大吨位加固难题的“金钥匙”。
二、大吨位锚杆静压桩:低净空加固的“大力士”
1. 工作原理(通俗版):
想象一下在狭小的地下室给大楼“打地基补丁”:
“生根”: 先在原有厚实的基础底板上(如1.3米厚混凝土),精准开孔并植入高强度锚杆(像“固定桩”)。
“架设千斤顶”: 利用这些深深锚固的锚杆,安装一个坚固的钢制反力架(就像“脚手架”)。
“挤牙膏”: 将分段(通常2-2.5米长)的钢管桩插入开好的孔洞,垂直对准。启动安装在反力架上的大吨位液压千斤顶(核心动力源!),千斤顶的顶升力通过反力架传递到锚杆上,锚杆的握裹力提供了强大的反作用力,这个反力再通过千斤顶将钢管桩一节一节地“硬挤” 进深层坚实的土层中。
“接骨”与“封口”: 桩段间采用坡口焊接牢固连接。压到设计深度和压力后,在保持一定压力(预应力)的状态下,用高强度微膨胀混凝土将桩孔与钢管桩之间的空隙以及桩顶严密封堵,使新桩与原基础融为一体,共同受力。
核心精髓: “借力打力”!利用建筑物自身基础和预埋锚杆提供反力(可达6000kN甚至更高!),在极其有限的空间内实现大直径桩的静压沉入。
2. 核心优势:
“个子矮,力气大”: 超低净空适应性是最大亮点!仅需3.6-4米甚至更低的室内净高即可施工,专为狭窄地下室而生。同时能提供超大吨位承载力(单桩特征值可达2300kN以上,压桩力400-600吨)。
“微创手术”: 施工振动小、噪音低,对已建结构和周边环境影响极小。无挤土效应或可控(通过跳压、控制速度)。
“精准可控”: 压桩力和压入深度双控,施工质量直观可靠。可施加预应力封桩,主动调节基础受力,有效控制沉降和纠偏。
“身板硬”: 钢管桩自身强度高,抗压、抗弯性能好,闭口桩(桩端封闭)穿透能力相对较强。
“快稳省”: 设备相对轻便,安装快捷;施工速度快;总体造价在同类加固方案中具有竞争力。
3. 主要应用场景:
已完成高层/超高层建筑的地下室基础承载力不足需加固。
建筑物因不均匀沉降导致倾斜超标,需加固并纠偏。
建筑功能改变(如加层、荷载增加)导致基础需补强。
既有桩基损坏或失效的托换处理。
古建筑、历史建筑等敏感区域的基础加固(要求低振动、小扰动)。
施工场地极其狭窄(如密集城区、管线复杂区域)的新建或加固工程。
三、实战案例:某高层33层住宅楼的“地基重生术”
1. 病症诊断:
患者: 某高层1#楼,地下1层车库,地上33层住宅,剪力墙结构。
基础: 桩筏基础(244根PHC-500管桩,桩长27m)。
症状: 交付使用后出现显著沉降(最大120mm,最小60mm)和超标倾斜(3.2‰ > 规范2.0‰),影响安全使用。
2. 治疗方案:大吨位锚杆静压钢管桩加固+差异沉降调整
目标: 增加总承载力,控制沉降速率,纠正倾斜。
“新骨骼”: 新增120根φ529×12mm (壁厚12mm),Q355B材质钢管桩,桩长约32米。
“新地基深度”: 穿透硬土层,桩端同样深入第13层粉土夹粉砂层。
“单桩力量”: 设计单桩承载力特征值2300kN,压桩力按400-600吨控制。
“手术策略”: 通过控制压桩顺序、封桩时间和施加不同的封桩预应力,主动调节不同区域的沉降,实现整体纠偏。全程实时监测沉降、倾斜、应力。

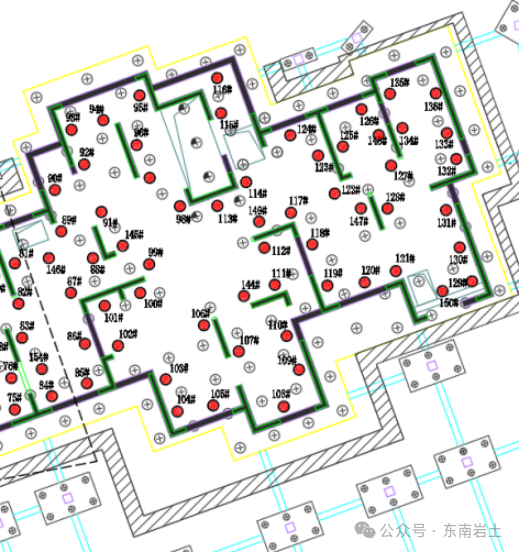

加固桩平面布置图
3. 手术室条件:极限挑战!
空间: 地下室净高仅约4米(局部3.6米)!➔ 决定了桩段长度≤2.5米,需大量焊接(10个接头/桩)。
地质:
浅部砂性土,地下水丰富(涌水风险高)。
9.5~18m深度存在硬层(④2粉砂与粉土互层),压桩阻力巨大。
土层整体较硬,闭口桩刺入困难。
底板: 厚达1.3米,开孔本身难度大。
反力需求: 设计压桩反力要求≥6000kN (600吨!),对锚杆设计、反力架强度和施工安全提出极限挑战。
潜在障碍: 底板下可能存在建筑垃圾、石块等障碍物。
4. 精细手术过程 & 创新克难点:
4.1 精准“开窗”(压桩孔水钻切割):
在1.3米厚底板上,使用水钻机精密排孔切割(一个桩孔由22个直径100mm小孔组成)。
创新开孔: 巧妙调整钻头角度,使桩孔形成上小下大(底部比顶部宽约100mm)的倒锥形,为后续封桩抗冲切提供有利条件。
难点应对:厚板切割、精度控制、涌水防范(提前备泵排水)。
倒锥形喇叭口示意图
4.2 深植“锚点”(锚杆植筋施工):
精准定位钻孔(孔径60mm,深1100mm)。
严格清孔、锚杆除锈。
采用高性能KL-80锚固剂,确保锚杆与混凝土的超强握裹力——核心是提供压桩所需的反力根基!要求最终锚杆能被拉断而非拔出。
难点应对:钻孔垂直度、清孔彻底、锚固剂配比与密实度、锚杆质量(无锈无油)。
锚杆植筋施工
4.3 “大力神”压桩(核心工序):
使用大吨位锚杆静压桩专用压桩架。
严格控制:压桩架垂直度、桩段垂直度、桩轴线与千斤顶轴线重合。对称压桩防基础失衡。

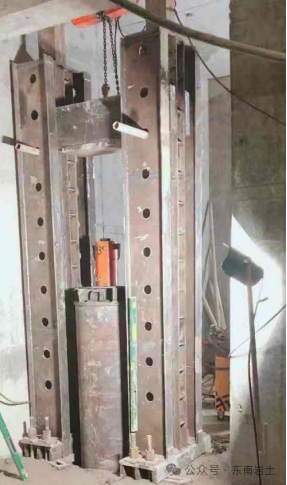

压桩架
垂直度控制
4.4 接桩关键: 坡口焊接,满焊+4块加劲板(40x100mm)加强接头。争分夺秒减少停歇时间,防止“抱死”。

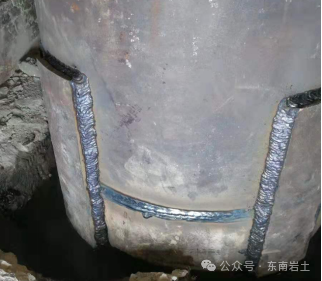

焊接
穿透硬层绝招: 遇④2硬层压不下去?采用规范允许的“引孔助压”!引孔直径≤500mm,深度≤2/3桩长,避开桩端关键持力区。成功解决了大部分桩的沉桩问题。
终压标准: 压桩力达到设计值(≥2倍单桩承载力特征值)且持荷观测沉降稳定。
难点应对:
6000kN反力挑战: 极端重视锚杆和反力架的设计计算与施工质量,确保安全。
垂直度控制难: 严控引孔垂直度、反力架平整度、焊接对中;慢速穿越软硬交替层;全程监测调整。
涌水: 预案充分,水泵到位,组织有序,顺利解决。
焊接质效矛盾: 采用高效坡口熔透焊+加劲板,确保强度同时缩短焊接时间。
挤土效应: 采用“跳压”策略(非顺序压),控制日压桩量和速度,实时监测底板沉降(最终影响仅1-2mm),信息化施工。
4.5 预应力“锁固”:
采用锚杆静压桩预加压力专用封桩装置。
核心: 在保持设计压桩力(预应力)的状态下进行封桩!将桩的承载力“锁定”并传递给基础。
工艺:清理桩孔->剔凿倒喇叭口(增强抗冲切)->安装反力架&千斤顶->加载至设计封桩力->浇筑高强微膨胀材料->固化后拆除->恢复&加强底板钢筋->二次浇筑保护。

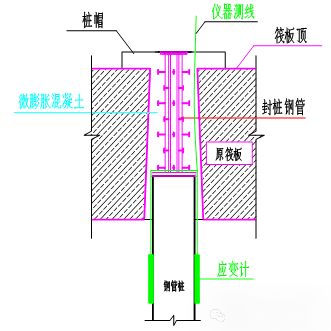

预应力封桩
4.6 差异沉降调控:
根据监测数据,分区域、分时间、施加不同预应力进行封桩。优先封沉降大的区域(施加预应力),暂缓或调节沉降小区域的封桩,主动“拉平”基础。
难点应对:带压操作精度、微膨胀材料性能、钢筋恢复焊接质量、防水密封(孔壁凿毛清洗、微膨胀混凝土填充密实)。
5. 手术效果:
成功实施: 在极端低净空和复杂地质条件下,成功压入120根大吨位钢管桩。
承载力提升: 显著增强了基础的整体承载力。
沉降与倾斜控制: 通过科学的压桩顺序和创新的预应力差异封桩技术,有效控制了后续沉降速率,并成功将房屋倾斜率调整至规范允许范围内(≤2.0‰)。
安全高效: 克服了涌水、超高压、垂直度、焊接、挤土等重重困难,未发生安全事故,验证了技术的可靠性和团队的执行力。
四、结语:城市更新的“地下力量”
某高层建筑工程的成功实践,是大吨位锚杆静压钢管桩技术在低净空、复杂地质、大吨位需求环境下的一次里程碑式应用。它充分展现了该技术:
强大的适应力: 在螺蛳壳里做道场,破解空间限制。
惊人的承载力: 以“四两拨千斤”的巧思(借力反力),实现数百吨单桩承载力。
精细的控制力: 通过压桩顺序和预应力封桩,实现沉降与纠偏的主动调控。
可靠的安全性: 严谨的设计、专利的工装、精细的施工克服了超高压风险。
随着城市更新和既有建筑改造需求的日益增长,这种“微创”、“高效”、“强力”的基础加固技术,必将在地下空间受限的战场中发挥越来越重要的作用,为建筑的安全和寿命延续提供坚实的“地下支撑”。其成功经验值得在类似工程中大力推广和应用。
(技术小卡片)
技术名称: 大吨位锚杆静压钢管桩
核心特点: 低净空(≥3.6m)、大吨位(压桩力≥6000kN)、静压、利用原结构反力
关键装备: 专用压桩架、压力封桩专用装置
典型应用: 高层建筑地下室基础加固/纠偏、狭小空间桩基施工、既有建筑托换
案例亮点: 32米桩长/4米净高、φ529mm钢管桩、2300kN单桩承载力、6000kN压桩反力、预应力差异封桩纠偏
